中建鋁模板工程標準做法,再也不用發愁混凝土觀感質量了!

日期:2020/2/21 Click:4969
4.1 鋁模從深化設計到試拼裝驗收完成的標準工期75天; 4.2 向鋁模廠提供的圖紙及方案包括:建筑圖、結構圖、裝修圖、水電圖、外架方案、放線孔位、布料機位等;圖紙應由項目部下發,有相關簽發記錄; 4.3 深化圖完成后,鋁模廠將圖紙發項目部、設計部、工程部、墻板廠、總包等單位,項目部負責組織各單位參加聯合會審確認; 4.4 鋁模加工試拼裝完成后項目部、總包、監理應對鋁模節點、加固體系、尺寸偏差、窗邊(梁、墻)部位壓槽等進行驗收確認, 對存在的問題要通過郵件形式提 出,并發相關人員; 4.5 模板 編號由總包完成,鋁模廠要建立自己的編號圖及編號; 4.6 模板移交必須辦理三方驗收單, 模板移交資料:配模圖、模板編號圖、模板背楞加固圖、模板清單、三方驗收單、模板施工技術交底等;
1
目的:

明確鋁模板施工工藝控制流程, 提升混凝土工程實測實量以及觀感質量 。

2
適用范圍:

適用于佛山公司所有在建及新建項目 。

3
編制說明

3.1 本標準做法要求所有在建及新建項目均按此做法執行。

3.2 鋁模型材采用6061-T6型材;
4
鋁模應用流程

圓柱模板_圓柱木模板_方柱加固件_中國建材模板網

4.1 鋁模從深化設計到試拼裝驗收完成的標準工期75天;

4.2 向鋁模廠提供的圖紙及方案包括:建筑圖、結構圖、裝修圖、水電圖、外架方案、放線孔位、布料機位等;圖紙應由項目部下發,有相關簽發記錄;
4.3 深化圖完成后,鋁模廠將圖紙發項目部、設計部、工程部、墻板廠、總包等單位,項目部負責組織各單位參加聯合會審確認;
4.4 鋁模加工試拼裝完成后項目部、總包、監理應對鋁模節點、加固體系、尺寸偏差、窗邊(梁、墻)部位壓槽等進行驗收確認, 對存在的問題要通過郵件形式提
出,并發相關人員;
4.5 模板 編號由總包完成,鋁模廠要建立自己的編號圖及編號;
4.6 模板移交必須辦理三方驗收單, 模板移交資料:配模圖、模板編號圖、模板背楞加固圖、模板清單、三方驗收單、模板施工技術交底等;
5
鋁模板 標準做法

5.1 模板配模體系

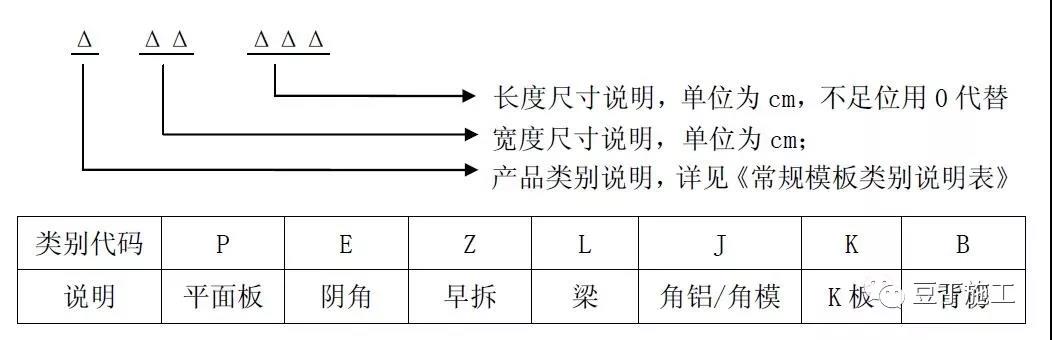

5.1.1  常規模板編碼規則

圓柱模板_圓柱木模板_方柱加固件_中國建材模板網

5.1.2 模板示例


5.2施工工具

工具:鐵錘、撬棍、扳手、拆模器、電鉆、開口磚頭

5.3模板安裝

A6 定位放線:按照《測量放線標準做法》實施;

A7 定位鋼筋:采用Φ16 鋼筋(端部平整),離地面高度80mm,水平距離800mm一個,焊接后端部與墻定位線平,誤差≤1mm;

A8 墻根找平:墻體根部采用感應式掃平儀做初找平,再用刮尺將墻根位置刮平,面層標高偏差控制在(0,-5)內;

A9 模板安裝前 1:模板表面水泥漿清理干凈(每層拆除時表面、框邊采用鏟刀清理);

A10 模板安裝前 2:采用水性(或乳液型)脫模劑,嚴禁采用油性脫模劑(廢機油等);

A11 墻柱安裝:從墻端開始逐塊定位安裝,銷釘 300mm 一個,墻柱銷釘必須滿打;

A12 墻柱加固 1:在三段式螺桿未應用前,采用 PVC 套管(壁厚 2mm),切割尺寸統一、偏差在(0,-0.5mm),端部采用 PVC 擴大頭套防止加固螺桿過緊;

A13 墻柱加固 2:原則上背楞必須在平面位置連接(墻陰角嚴禁斷開),陽角加固采用45度對拉螺桿;平面背楞連接處采用槽鋼連接成整體;螺桿間距小于800mm。

A14 墻模板斜撐:背楞采用內五道外六道設置,斜拉桿間距不大于2m,上下支撐;墻模安裝完調整好標高、垂直度(斜向拉桿要受力);再進行梁底模和樓面板安裝;

A15 梁模板安裝:先底模、在側模、最后陰角模板;支撐立桿必須垂直,支撐受力;水平銷釘 250mm一道,梁側模豎向銷釘每張板不少于3個銷釘,當梁高大于600mm時,銷釘間距不大于200mm;

A16 樓面板安裝:根據樓面配模圖和模板編號依次安裝早拆龍骨、支撐、樓面模板;樓面模板在安裝時必須清理干凈模板水泥漿,防止樓板尺寸孌大,安裝完成涂刷脫模劑;單塊板長方形銷釘不少于 4 個,短邊不少于 2 個;

A17 水電預埋:根據預制墻板排版圖進行管線定位(裝修圖必須在出正負零前完成),第一個鋁模層樓面模板安裝完成后做放線定位并進行有效標識;

A18 砼墻內水電精確定位:剪力墻、樓板內的線盒、結構內預埋的 PVC 線管在模板上的開孔、給水管穿梁孔都必須做精確定位(所有排水管必須采用止水節);

A19 墻二次微調:在模板全部安裝完成后再進行一次微調,先調樓板、再墻柱;墻柱垂直度(0,1),樓面板(0,5);混凝土澆筑過程中還要進行復測;

A20 砼澆筑:布料機必須采用內提升式,放在電梯廳(泵管垂直段設置在樓梯休息平臺),先將電梯井及樓梯處剪力墻澆筑完再澆筑,再進行其它墻澆筑;

A21 澆筑注意:清理干凈模板水泥漿;澆筑完成初凝前,用清水將 K 板上的砼漿清理干凈;K 板在上一層砼澆筑完成后才可以拆除;K 板加固采用上、下兩排固定螺母/螺桿,每排不少于兩個螺母/螺桿,中間采用對拉螺桿加固,螺桿外側設置一道背楞;

A22 墻模拆除:斜支撐—螺桿背楞—墻端頭板—墻板—陰角板,墻板拆除采用專有Y型扳手,嚴禁暴力拆除;

A23 梁模拆除:先拆底模再拆側模,立桿保留;

A24 樓面模板拆除:早拆頭—龍骨—樓板—陰角模—支撐;陰角板拆除先拆帶斜邊的角模;

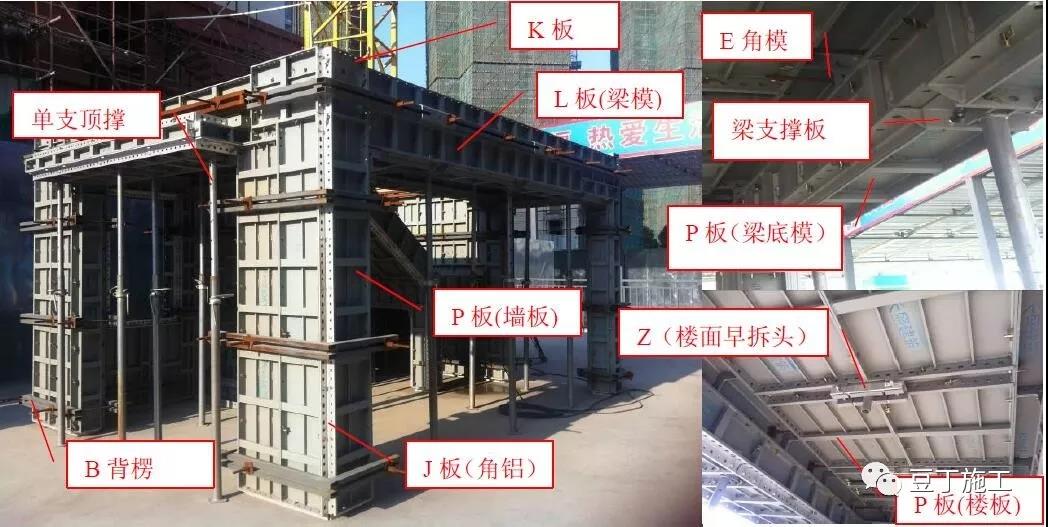

六、重要節點做法

A25 背楞:外墻背楞六道(頂部、底部各增加一道增加 K 板背楞),內墻五道,間距由鋁模深化確定;

A26 梁加固::梁高超高 800mm 必須增加對拉螺桿;

A27 外墻 K 板采用雙螺絲加固

1、砼澆筑完成初凝前,外墻外側模板上表面水泥漿必須清理干凈;

2、K 板在上一層砼澆筑完成后才可以拆除;

3、K 板加固采用上、下兩排固定螺母/螺桿,每排不少于兩個螺母/螺桿,中間采用對拉螺桿加固,螺桿外側設置一道背楞;

A28 凸窗臺加固:利用下一層已施工的飄板加固,采用對拉螺桿,飄板面必須設置背楞;

A29 窗下墻加固:窗下墻必須設置兩道背楞,與大面墻拉通設置;

A30 沉箱加固

1、模板加固采用吊模方式,外側 K 板位置設置三段式螺桿;

2、衛生間、陽臺須采用斜口鋁模,下口坡度 1%

A31 樓棟加固:雙跑樓棟采用 PC,單跑剪刀樓梯斜面、側板采用梁鋁模,踏步采用鋼模;

A32 全現澆結構

1、填充墻體頂梁側須壓槽;

2、戶內強弱電集中管線處現澆(強弱電盒預埋) ;

3、門頂過梁與結構整體澆筑成型;

4、入戶門垛及戶內與主體相連的小門垛(尺寸小于 100mm)與主體整體澆筑成型;

七、嚴禁做法

A33 螺桿:陰角梁側墻(窗臺)螺桿距離不允許超過 300mm;

A34K 板固定螺桿:螺桿緊固螺帽未固定住模板,造成拆模 K 板松動;

A35 墻根地面標高:模板凈高比設計值小 10mm,地面砼澆筑完必須控制標高,嚴禁后刨地面砼;

A36 凸窗臺:窗臺采用封閉式模板體系,模板必須設置透氣孔,并設置背楞及對拉螺桿;

A37 墻加固:背楞斷開位置必須采用連接器連成整體;

A38 墻柱調整:必須在上梁側模前將墻柱標高、垂直度調整到位,并將斜拉桿撐緊,嚴禁樓面模板全部拼裝后再調整墻柱;

A39 窗模安裝:窗洞有壓槽節點,底部與頂部模板尺寸一致、 壓槽節點不同(頂部有滴水凹槽),嚴禁混淆安裝;

A40 模板正確安裝:必須嚴格按照模板編號安裝,嚴禁隨意拼裝;

A41 暴力安裝:為加快樓面板安裝,采用工具將龍骨(或側板)強行撐開;

A42 模板清理:模板拆除后必須將水泥漿清理干凈;

A43 模板拆除:樓面板拆除,必須逐跨拆除,嚴禁先將龍骨拆除,再用撬棍拉扯模板(防止模板甩變形);

A44 模板使用:禁止隨意切割模板;

A45 模板退場:模板使用完成后,總包必須將模板上的大塊水泥漿清理干凈,分類堆放整齊并按照進場清單造冊登記;與鋁模廠溝通好后辦理移交事宜


推薦商品
您是不是要找: 圓柱模板 圓柱形模板 鋁單板 圓弧模板 大理石 弧形模板 瓷磚 石膏板 鍍鋅鋼管 透水磚 鋼化玻璃
關于我們 聯系我們 隱私聲明 版權聲明 投訴侵權 網站地圖 廣告服務
  • 魯公網安備 37130202372257號 魯ICP備19039629號-2 電話:18678476222
  • 圓柱模板_圓柱木模板_方柱加固件_建材板材網 技術支持:臨沂鑫毅建筑材料有限公司
  • 你是本站第2867046位訪客
  • 主站蜘蛛池模板: 内蒙古国际门窗幕墙展览会 | 上虞大金湖官网|数控外圆磨床|数控内圆磨床|数控无心磨床 | 纸袋机|多层纸袋机|高速纸袋机|无锡市天天友情机械有限公司 | 楼宇门厂家-氟碳漆门-不锈钢大门-单元门-锌合金大门-永康市龙卫门业 | 履带吊租赁-履带吊出租-出租履带吊车-出租履带吊-吊车出租-履带吊出租公司 | 山东鑫佳日化_洗衣粉生产厂家,从事洗衣粉加工出口 | 全降解塑料厂家_淋膜_秸秆_手机壳_气泡袋_牙刷牙线_GRS可回收包装材料-东莞全球环保科技有限公司 | 深圳激光焊锡机-全自动点胶机设备-全自动激光焊锡机厂家-深圳创精锐 | 申江储气罐厂家,储气罐批发价格,储气罐规格-上海申江压力容器有限公司(厂) | 漳州市鼎新拍卖有限公司| 液压尾管悬挂器,机械式尾管悬挂器价格,石油套管扶正器厂家,连续油管悬挂器,高压双塞水泥头,免钻塞注水泥分级箍,单塞套管水泥头价格,弹性套管扶正器,铸铝钢性扶正器,钢性套管扶正器厂家 | 深圳专卖店设计,餐饮空间设计,酒店空间策划设计【左右高端人文空间设计公司】 | 箱式电炉,箱式烧结炉,箱式马弗炉,箱式实验炉,高温箱式电阻炉,箱式加热炉,箱式退火炉,箱式真空气氛炉洛阳研博炉业有限公司 | 汽修学校|汽车维修学校收费|全国职业技校汽修-北京万通汽修学校 汽车轴承|圆锥滚子轴承|轴承生产厂家|赛襄轴承 | 金酱酒_金酱酒代理加盟招商_OEM贴牌企业定制! – 金酱酒代理加盟!茅台镇较早的酿酒烧坊,年产优质酱香白酒5000余吨,仁怀市十强白酒企业,主营主品:金酱酒、金酱陈香酒、酱香老酒等系列品牌产品 | 企业宣传片制作公司-广告宣传片拍摄-专题片,tvc广告制作-拍摄微电影影视公司-艺虎文化 | 挥发性有机物,VOCs在线监测系统,深圳市恒富盛科技有限公司 | 深圳办公室装修_设计_实景_效果图_哪家好-公装装饰公司 | 昆山开曼流体系统科技有限公司| 九江东盛机械制造有限公司| 浩通集团 国际货运 物贸一体化 中非经贸 | 汽车轴承|圆锥滚子轴承|轴承生产厂家|赛襄轴承 | 暖通家-中国暖通空调及热泵产业资讯平台,专业为厂家和商家提供价值服务 | 拉丝模|高晶异形拉丝模|联合拉拔机模具|钼丝拉丝模|金刚石纳米涂层模|焊丝拉丝模|钨钢拉丝模|聚晶拉丝模_河北恩泰利嘉金属制品有限公司 | 铜排,异型紫棒,紫铜棒,紫铜微孔管,异型黄管,黄铜管,异形紫管,紫铜管,焊接铜管,散热器铜管,电力铜管_河间市通海铜业有限公司 | 武汉印刷厂_为企业提供宣传单页彩页印刷_武汉折页印刷_海报设计印刷与制作 - 武汉泽雅印刷公司 | 微型电磁阀_隔膜泵_活塞泵_微型水泵_微型真空泵_微型气泵【东莞市宗旨电子科技有限公司】 | 南京数控折弯机_安徽数控剪板机_数控开槽机-合肥小型液压折弯机系统批发厂家 | 陕西筱润智能科技有限公司 干部人事智能档案柜 智能密集架 智能档案柜 部队选层文件智能柜 智能枪弹柜 财务智能档案柜 边防武警智能密集架 医院智能档案柜 部队选层文件智能柜智能枪弹柜 学校医院文件柜 企事业单位公检法智能文件柜 生产厂家-筱润智能科技有限公司 RFID射频智能密集架 全自动智能选层档案柜 智能密保柜 枪柜部队营房营具床桌椅办公家具 办公用品档案盒设备货架 全自动智能选层柜生产厂家-筱润智能科技有限公司 | 中山四海家具制造有限公司 | 思沃普智能会议预约管理系统-视频会议管理-信息发布-访客管理-会议运维-会议支持-工位管理系统 | 余压控制器,余压监控系统,余压传感器-浙江巨川电气科技有限公司 | 乌鲁木齐万疆通管道设备有限公司 销售热线;13565955557-新疆 乌鲁木齐 万疆通 管道设备 波纹补偿器 膨胀节 金属软管 伸缩器 管件 阀门 维修 | 温州合发模架科技有限公司 | 质量技术监督12365防伪追溯平台-www.12365china.net | 专注客流统计,客流分析,人流统计系统,客流计数器-广州市天威电子科技有限公司 | 停车场收费管理系统,通道闸系统,门禁系统,东莞停车场收费管理系统,东莞通道闸系统,-东莞市骄阳交通设备有限公司 | 品牌策划-品牌设计-济南之式传媒广告有限公司官网-提供品牌整合丨影视创意丨公关活动丨数字营销丨自媒体运营丨数字营销 | 天然气车船展、氢能装备展、氢燃料汽车展、核电装备展、国防信息化装备展---北京企发展览服务有限公司 | 河北安润防腐管业股份有限公司-远程供液管路_远程供液_远程供液系统 | 联塑管代理,联塑管厂家批发,中财管总代理,康泰管代理,康泰管厂家批发-邯郸市中枢贸易有限公司 |
